Сроки ввода в эксплуатацию объектов для Богучанской ГЭС пересмотру не подлежат
Министр экономики и регионального развития Красноярского края Анатолий Цыкалов по поручению губернатора края Льва Кузнецова провёл внеочередное рабочее совещание по вопросам ввода в эксплуатацию объектов схемы выдачи мощности (СВМ) Богучанской ГЭС. В его работе приняли участие руководители и представители краевых министерств, управления Ростехнадзора, службы по контролю в области градостроительной деятельности края, ФСК, а также главы подрядных организаций. Подрядчики доложили о мерах, которые сегодня принимаются на объектах для соблюдения указанных сроков их ввода в эксплуатацию.
Напомним, график ввода объектов утвердил 18 мая 2013 года заместитель министра энергетики РФ Михаил Курбатов. В соответствии с графиком все объекты первого пускового комплекса СВМ 11 июня этого года поставлены под напряжение, а с 15 июня в режиме испытаний осуществляется транзит электрической энергии Богучанской ГЭС.

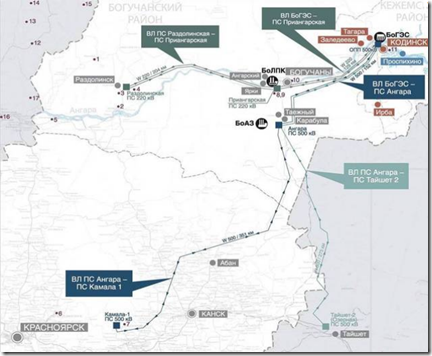

В настоящее время Ростехнадзор уже приступил к итоговой проверке на получение заключения о соответствии построенного объекта требованиям технических регламентов (ЗОС) на трёх объектах из пяти. К ним относятся воздушная линия (ВЛ) 500 кВ "БоГЭС — ПС Ангара" (1-я линия), ВЛ 500 кВ "Ангара — Камала-1" и открытый пункт перехода 500 кВ.
На подстанциях "Камала-1" и "Ангара", где строительные работы полностью завершены, устраняются замечания Ростехнадзора и рабочих комиссий.
На объектах второго пускового комплекса завершаются строительно-монтажные работы. Согласно графику завершение работ на ВЛ от БоГЭС до ПС "Ангара" (2-я линия) и ПС 500 кВ "Тайшет-2" (Озерная) предусмотрено до 1 сентября 2013. Работы на воздушной линии между подстанциями "Ангара" и "Тайшет-2 (Озерная)" планируется завершить до 1 октября 2013 года. Надзорные контролирующие органы готовы оперативно направлять на объекты инспекторов для приёмки работ.
Подводя итоги заседания, Анатолий Цыкалов поручил до конца недели устранить замечания Ростехнадзора и технического агента. Очередное совещание, на котором подрядчики отчитаются о проделанной работе, назначено на конец июля, сообщает пресс-служба министерства экономики и регионального развития Красноярского края.
"О ходе работ на объектах схемы выдачи мощности Богучанской ГЭС мы доложили в минувшую пятницу министру энергетики России Александру Новаку, — обратился к подрядчикам Анатолий Цыкалов. — Сроки ввода их в эксплуатацию в соответствии с графиком, подписанным 18 мая, окончательны и пересмотру не подлежат. Каждый из вас несёт персональную ответственность за свой объект".
Ваше мнение
Для этого надо всего лишь заполнить эту форму:
