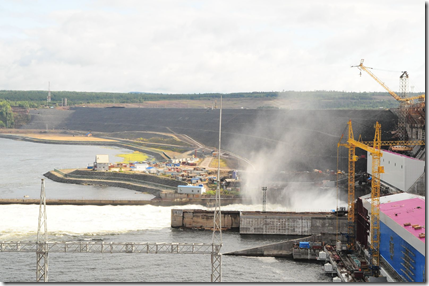

Проектные работы по Богучанской ГЭС дошли до московского суда
Московский девятый арбитражный апелляционный суд отклонил апелляцию ОАО "Богучанская ГЭС" к ООО "РУС-Инжиниринг", в которой истец потребовал расторгнуть договор на выполнение проектных работ по Богучанской ГЭС, взыскать с ответчика перечисленный аванс и неустойку на общую сумму 1,15 миллиона рублей.
Напомним, что в декабре 2007 года ОАО "Богучанская ГЭС" заключило с московским ООО "РУС-Инжиниринг" договор на выполнение проектных работ по разработке критериев безопасности строящихся гидротехнических сооружений Богучанской ГЭС. В частности, договор предусматривал расчет параметров волны прорыва, зоны возможного затопления и величины возможного ущерба от гидродинамической аварии на стадии строительства.
Стоимость проектных работ составила с учетом НДС 3 миллиона 590 тысяч рублей. В 2007 году подрядчику был перечислен аванс в размере 30% – 1 миллион 77 тысяч рублей. Обозначенный в договоре срок сдачи работ заканчивался 1 июля 2008 года.
Как следует из материалов дела, руководство БоГЭС дважды уведомляло ООО "РУС-Инжиниринг" о просрочке работ – в марте и в мае 2008 года. В конце июля ОАО "Богучанская ГЭС" решило расторгнуть договор по причине неисполнения ответчиком своих обязательств, позднее потребовав передать результаты выполненного этапа работ.
Получив технический отчет в октябре 2008 года, администрация гидроэлектростанции отказалась согласовывать полученные результаты, поскольку расчеты по моделированию гидродинамической аварии были проведены без привязок к существующим отметкам сооружений бетонной и каменно-набросной плотины – сообщается в судебных материалах.
В марте 2009 года было подписано соглашение о расторжении договора, однако протокол разногласий с ООО "РУС-Инжиниринг" подписан не был, из-за чего расторжение договора не обрело юридической силы. Спустя два года, истец предложил ответчику два варианта: вернуть ранее перечисленный аванс или рассмотреть возможность представления обязательств зачетом встречных требований.
В "РУС-Инжиринг" согласились вернуть лишь часть аванса. Это категорически не устроило заказчика, который подал иск в Арбитражный суд Москвы с требованием расторгнуть договор и взыскать с ответчика весь аванс и неустойку – 1.15 миллиона рублей. Суд принял и встречный иск от "РУС-Инжиниринг" о взыскании с руководства БоГЭС расходов, связанных с выполнением работ по договору на 498 тысяч рублей.
В ходе расследования выяснилось, что руководство БоГЭС предоставило подрядчику утвержденный проект строительства гидроэлектростанции, в том числе продольные и поперечные профили реки Ангара в бьефах Богучанской ГЭС лишь в марте 2008 года. Это явилось причиной как нарушения сроков выполнения работ, так и некорректности проведенных расчетов – сообщил ответчик.
Согласно ГК РФ подрядчик имеет право не приступать к работе или приостановить уже ведущиеся работы вследствие нарушения заказчиком обязательств по непредоставлению такой документации. В этой связи суд первой инстанции оставил оба иска без удовлетворения. Руководство ОАО "Богучанская ГЭС" попыталось обжаловать решение первой инстанции в Московском девятом арбитражном апелляционном суде, но апелляционный суд оставил в силе решение первой инстанции.
Напомним, что Русская Инжиниринговая Компания создана 18 августа 2005 года как управляющая компания Инжинирингово-строительного дивизиона РУСАЛа.
Основной задачей ОАО "РУС-Инжиниринг" является подготовка проектов, организация и общее управление строительством алюминиевых, глиноземных заводов и других промышленных объектов в России и за рубежом. Среди приоритетных проектов строительство алюминиевых заводов в Красноярском крае и Иркутской области, возведение Богучанской ГЭС, строительство Боксито-глиноземного комплекса в республике Коми, пуск и модернизация алюминиевого завода ALSCON в Нигерии и другие.
Богучанская ГЭС часть проекта Богучанского энергометаллургического объединения (БЭМО), наряду с Богучанским алюминиевым заводом. БЭМО создается силами ОК «Русал» и ОАО «РусГидро» на паритетных началах.
